Республиканское Государственное Предприятие “Казаэронавигация”

Дополнение к АИП

КАЗАЭРОНАВИГАЦИЯ

AIP SUP

001/2026

Действительно с 17 APR 2026 до 28 MAR 2028

Опубликовано 17 APR 2026

  Аэродром Алматы (UAAA) — План реконструкции аэродрома на 2026–2028 гг.

 — ВВЕДЕНИЕ

Целью данного Дополнения к еAIP является информирование эксплуатантов воздушных судов о временном закрытии взлетно-посадочных полос, рулежных дорожек и перронов в международном аэропорту Алматы (UAAA) в связи с проведением строительных работ на аэродроме в период с 2026 по 2028 гг. В данном документе представлено подробное поэтапное описание строительно-монтажных работ, их влияние на операционную деятельность, графики закрытия ВПП/РД, доступность мест стоянок воздушных судов и маршруты руления на весь период строительства. Работы запланированы в несколько этапов, указанных ниже. Сроки проведения работ и периоды закрытия объектов могут быть изменены в соответствии с текущими эксплуатационными и производственными требованиями.

 — Примечание:

Точные даты закрытия конкретных участков и более детальная информация о имеющихся ограничениях будут заблаговременно опубликованы посредством выпусков NOTAM и доведены до пользователей аэропорта через бюллетени по безопасности полетов.

 — ЭТАП 1 — Период с 1 марта 2026 г. по 15 мая 2026 г.

 — Виды работ

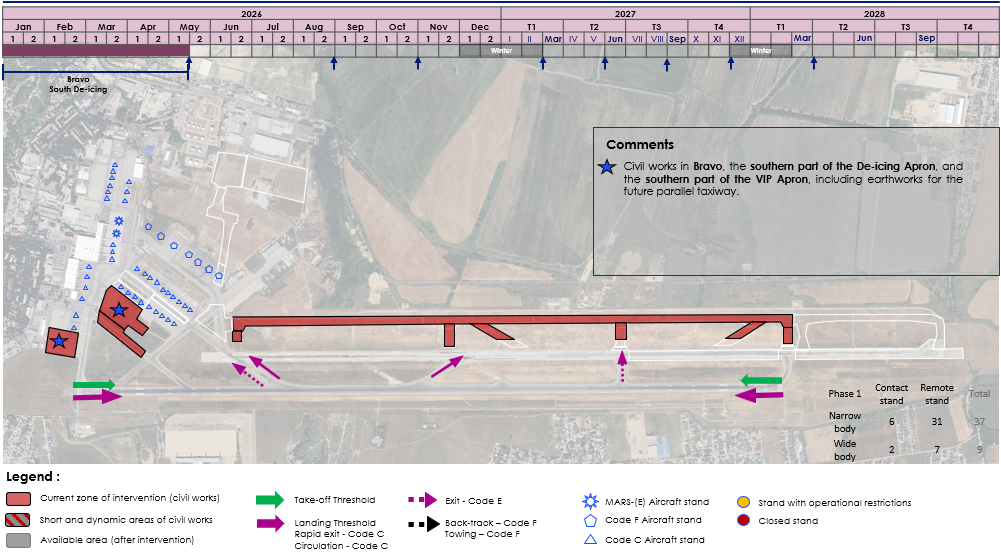

Строительно-монтажные работы будут проводиться на перронах 1 и 4 (VIP-перрон). Объем работ включает мероприятия на рулежной дорожке Bravo, южной части площадки для противообледенительной обработки ВС и южной секции VIP-перрона. Одновременно с этим проводятся земляные работы, связанные с перспективным строительством магистральной рулежной дорожки (МРД) November. Данные работы включают подготовку основания, планировку территории и сопутствующие подготовительные операции, необходимые для последующего развертывания инфраструктуры.
Влияние на операционную деятельность

 — ЭТАП 2 – Период с 16 мая 2026 г. по 30 августа 2026 г

 — Виды работ

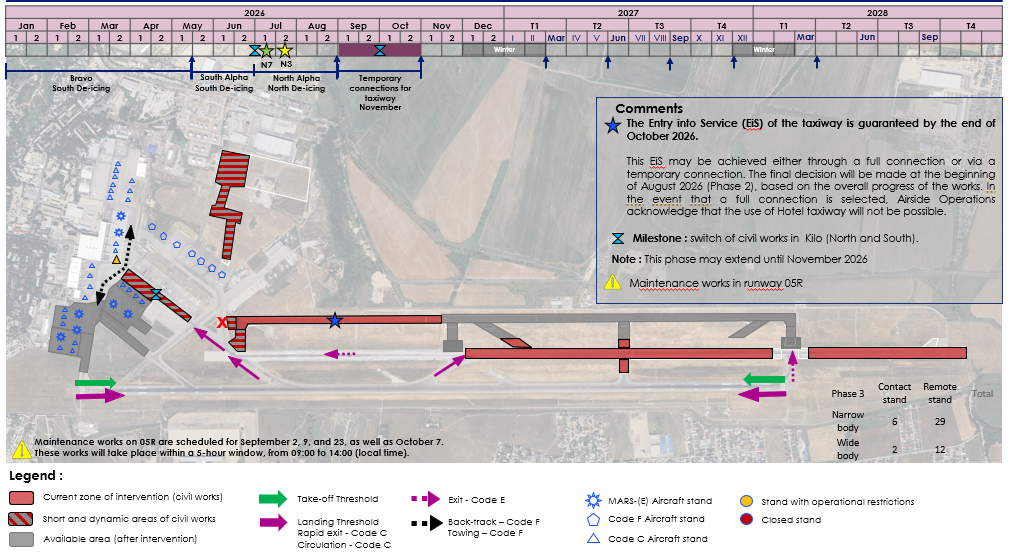

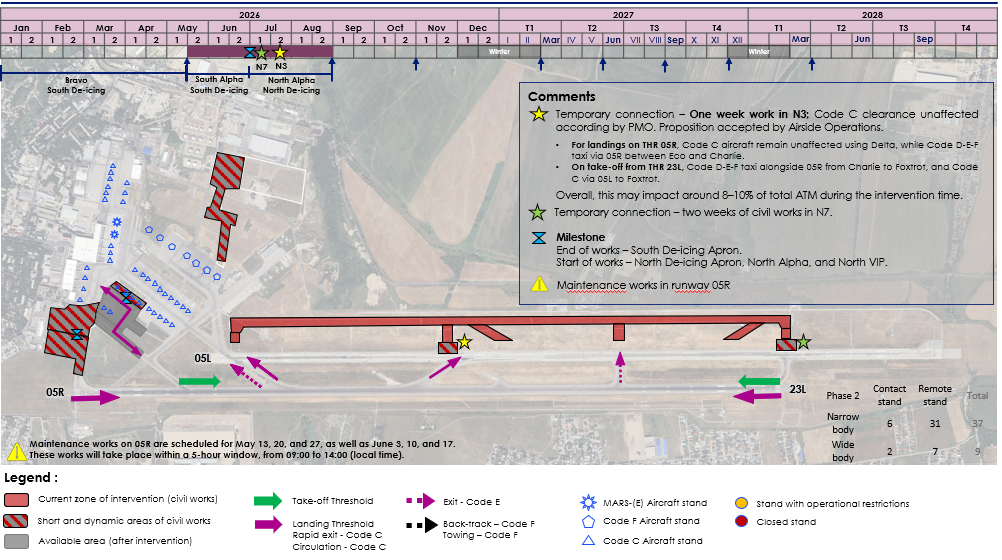

Строительно-монтажные работы должны проводиться будут проводиться на перронах 1 и 4 (VIP-перрон), включая мероприятия на рулежной дорожке Alpha и северной части площадки для противообледенительной обработки ВС. Параллельно с этим будут проводиться основные строительные работы на центральном участке новой магистральной рулежной дорожки November. В течение этого этапа должны быть построены временные соединительные дорожки N3 и N7, связывающие МРД November с ВПП 05L-23R. Кроме того, запланировано начало строительных работ, связанных с развитием нового грузового перрона. Также запланированы работы по текущему ремонту ВПП 05R-23L в периодические технические окна продолжительностью пять (5) часов.
Влияние на операционную деятельность

 — ЭТАП 3 – Период с 1 сентября 2026 г. по 31 октября 2026 г.

 — Виды работ

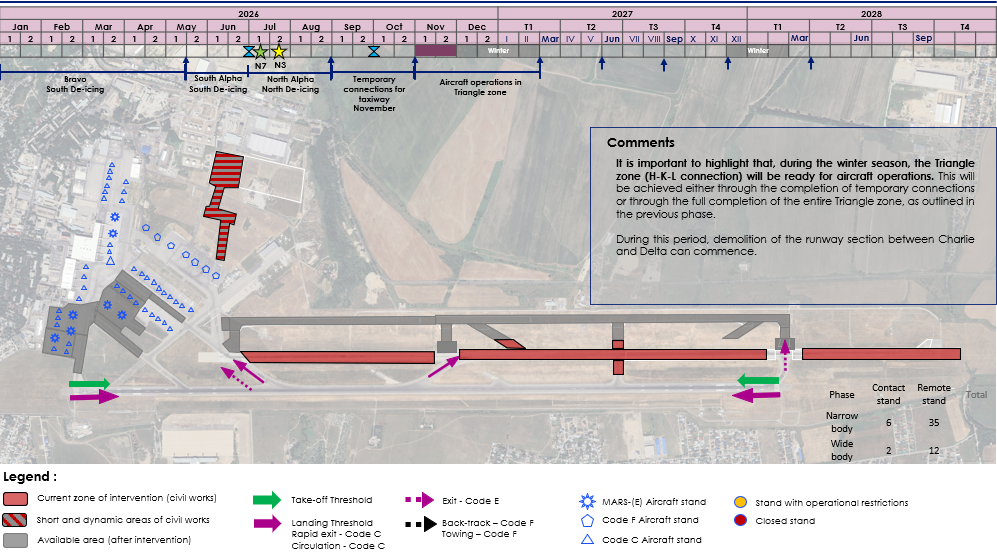

Строительные работы должны проводиться на РМ Kilo 1, включая поэтапные мероприятия по ее реконструкции. Одновременно с этим должны начаться работы по демонтажу на ВПП 05L-23R на участке между РД Delta и порогом 23R, при сохранении непрерывности операционной деятельности через РД Foxtrot и соединение N7. Строительная деятельность также должна включать устройство временных соединений между МРД November и РД Lima, а также дорожки November 2 (N2). В течение данного этапа будут продолжены работы, связанные с постройкой нового грузового перрона. Кроме того, запланированы работы по текущему ремонту ВПП 05R-23L в периодические технические окна продолжительностью пять (5) часов.
Влияние на операционную деятельность

 — ЭТАП 4 – Период с 1 ноября 2026 г. по 28 февраля 2027 г.

 — Виды работ

Строительные работы по развитию нового грузового перрона будут продолжены. Объем работ по демонтажу на ВПП 05L-23R будет расширен и включит в себя участок между РД Charlie и РД Delta, в дополнение к сегментам между РД Delta и РД Foxtrot, а также между РД Foxtrot и порогом 23R, на которых демонтаж уже ведется. Соединительные РД между ВПП 05R-23L и МРД November будут оставаться в рабочем состоянии на протяжении всего этого этапа. Работы по текущему ремонту ВПП 05R-23L в течение этого этапа проводиться не будут.
Влияние на операционную деятельность

 — ЭТАП 5 – Период с 1 марта 2027 г. по 31 мая 2027 г.

 — Виды работ

В течение этого этапа запланированы следующие строительные мероприятия:
Влияние на операционную деятельность

 — ЭТАП 6 – Период с 1 июня 2027 г. по 31 августа 2027 г.

 — Виды работ

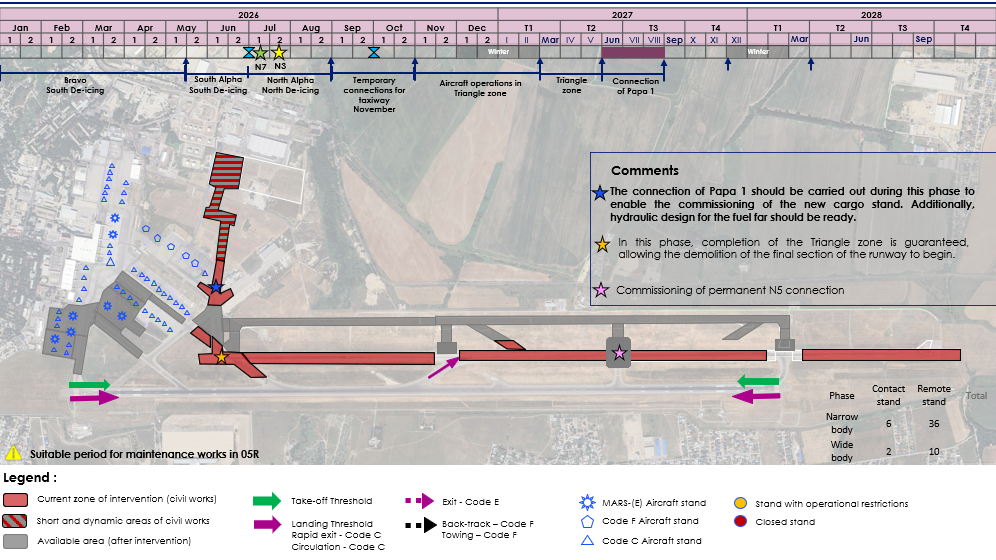

В течение этого этапа строительные работы выполняются на РД Papa 1 и на участке РД Lima. По завершении работ в зоне «Треугольника» (Этап 5) начинается строительство по соединению РД Papa 1 с перроном 6 и зоной «Треугольника». Одновременно с этим начинаются работы по демонтажу на следующих участках:
Влияние на операционную деятельность

 — ЭТАП 7 – Период с 1 сентября 2027 г. по 30 ноября 2027 г.

 — Виды работ

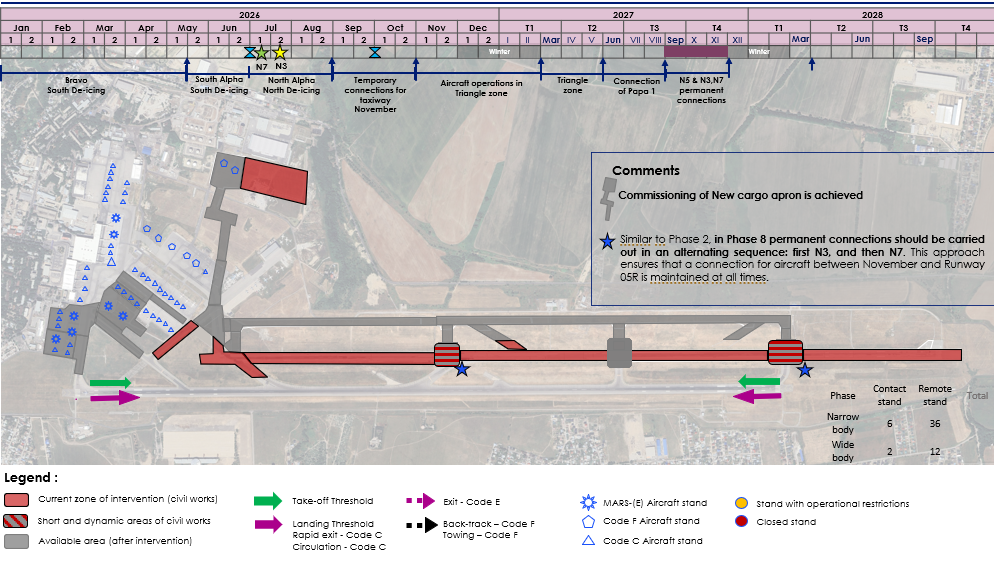

Строительные работы в течение этого этапа касаются устройства постоянных соединений на N3 и N7. Важно отметить, что работы проводятся сначала на N3, и по их завершении начинаются работы на N7. Кроме того, строительные работы выполняются на РД Hotel на участке между РД Bravo и РД Kilo. Это фактически ограничивает единственный доступ к РМ К 1 въездом через рулежные маршруты Alpha 2 и Alpha 3. Также начинаются строительные работы в восточной зоне новой грузового перрона.
Влияние на операционную деятельность

 — ЭТАП 8 – Период с 1 декабря 2027 г. по 31 марта 2028 г.

 — Виды работ

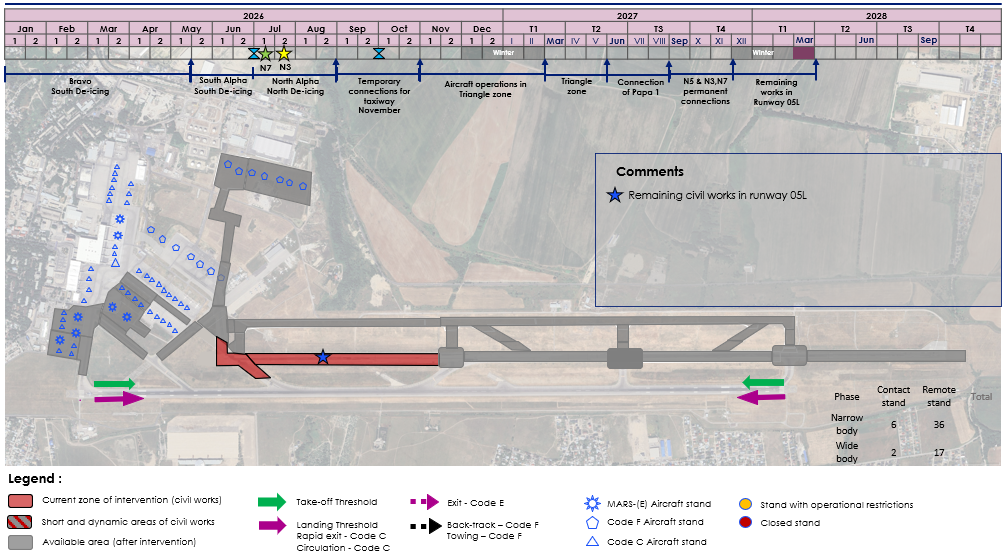

Строительные работы в течение этого этапа проводятся только на участке ВПП 05L-23R, расположенном между РД Delta и порогом 05R. На остальной части аэродрома значительные строительные работы отсутствуют.
Влияние на операционную деятельность
